石玛兵地融合5吉瓦光伏基地项目复工
石河子日报
作者:
新闻 时间:2025年03月14日 来源:石河子日报

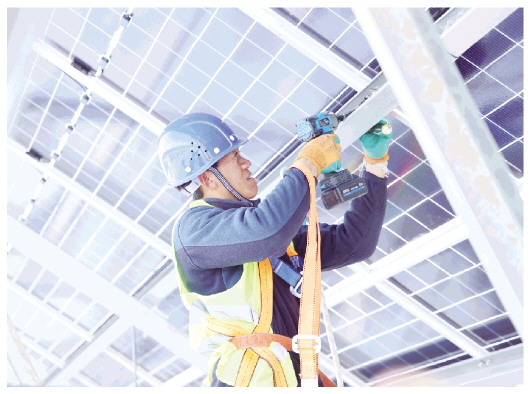

本报讯 融媒体中心记者王艳 邵博越摄影报道 随着天气逐渐转暖,位于玛纳斯县北五岔镇的石玛兵地融合5吉瓦光伏基地项目全面复工。3月7日,记者在项目现场看到,安装好的光伏地桩整齐排列,工人们正在忙着将光伏板抬放到光伏支架上,进行安装固定。
作为新疆首个兵地融合光伏防沙治沙项目,该项目总投资189亿元,项目建设分两期进行,首期项目于2024年4月启动建设。截至目前,首期项目已完成总进度的86.24%。其中,光伏场区打桩已完成100%,支架安装完成91%,光伏组件安装完成90%,累计完成固定资产投资37.5亿元。
中新建电力石玛兵地融合项目现场负责人吴伟林介绍:“项目在3月5日复工后,现场进驻施工工人约800人、管理人员100人,施工机械100多台。现阶段,我们的主要任务是安装电器设备和铺设电缆。项目一期计划在4月30日开始并网,5月30日实现全能量并网。”
该项目利用十余万亩荒漠化土地,通过光伏板防风、挡风、固沙,加快植被生长,改善生态环境。全部建成投运后,对促进师市与玛纳斯县的生态环境保护与经济发展良性循环具有深远而积极的意义。
“项目建成后,年发电量约75亿千瓦时。与传统火电相比,每年可节约标准煤约267万吨,减少二氧化碳排放量约700万吨、二氧化硫排放量约1415吨。此外,每年还能新增产值14亿元、创造税收1.6亿元,经济效益和环境效益显著。”吴伟林说。
